Модульные АЭС: сколько их реально работает в мире и что предлагают Армении

© Sputnik / Aram NersesyanМецаморская атомная электростанция
Мецаморская атомная электростанция - Sputnik Армения, 1920, 23.02.2026
Подписаться
Почти все станции такого типа в Европе и США находятся на проектном этапе, то есть заработают лишь в 2030-е годы. С другой стороны, первая модульная АЭС "Росатома" уже действует, а до конца 2030-х компания хочет собрать более 60 таких станций.
ЕРЕВАН, 19 фев - Sputnik. После недавнего визита в Армению вице-президента США и заявлений о возможном строительстве модульной АЭС вновь актуализировался вопрос о степени проработанности и практической апробации этой технологии.

Действующие и строящиеся модульные энергоблоки

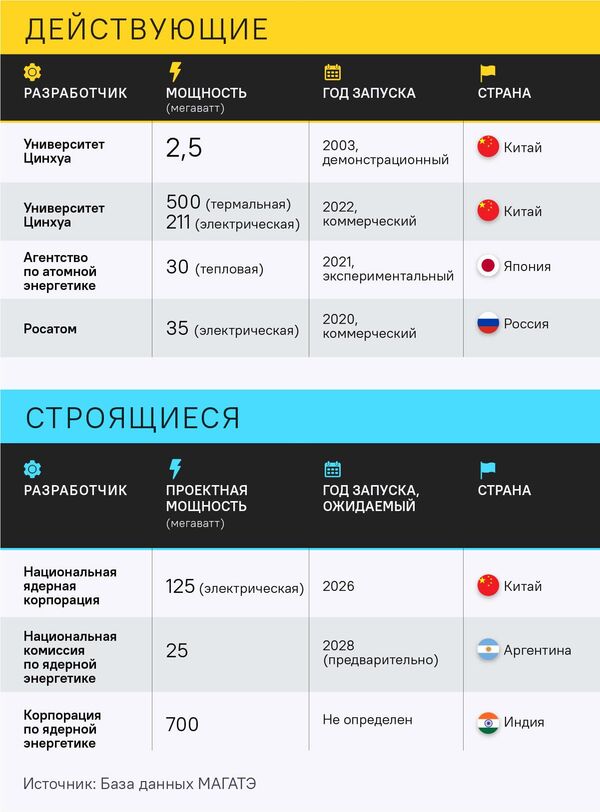

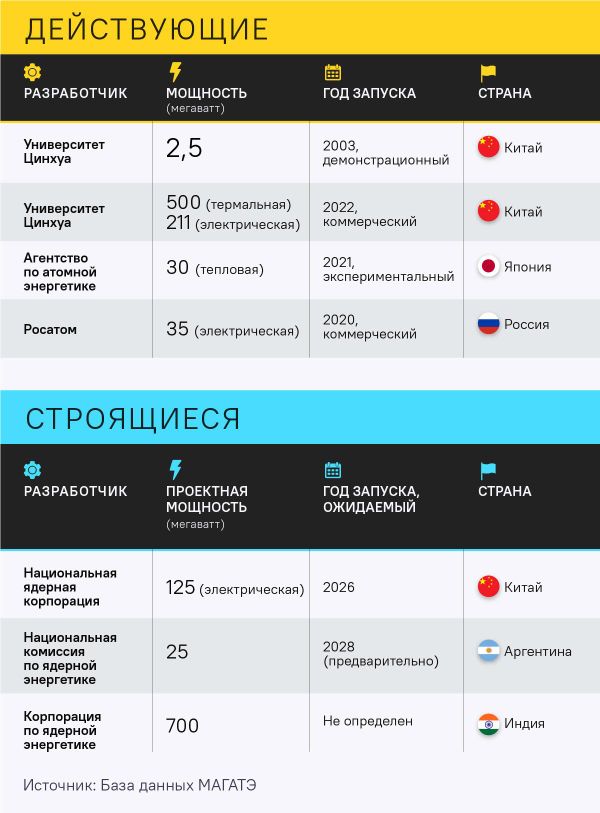

Согласно данным базы МАГАТЭ, в мире функционируют всего четыре модульных реактора малой и средней мощности (SMR), которые предусматривают возможность строительства нескольких блоков в составе одной станции. При этом два из них носят экспериментальный или демонстрационный характер.
Первым коммерческим проектом стала плавучая атомная теплоэлектростанция "Академик Ломоносов", разработанная ОКБ машиностроения имени Африкантова, входящим в госкорпорацию "Росатом". За пять лет эксплуатации станция выработала около 900 млн кВт·ч электроэнергии и почти 300 тыс. гигакалорий тепла.
Информация о себестоимости электроэнергии на действующих проектах пока не раскрывается. Вместе с тем "Росатом" заявляет о планах строительства 62 атомных станций малой мощности до 2039 года.
На стадии строительства находятся три проекта — в Аргентине, Индии и Китае. Еще более десяти разработок проходят процедуру рассмотрения у национальных регуляторов. Среди них — российский ВБЭР-300 (очередная разработка ОКБ Африкантова) мощностью 325 МВт, а также проект американской компании NuScale мощностью 77 МВт. В числе рассматриваемых инициатив — проекты из Франции, Южной Кореи и ряда других стран.
Также уточним, что, согласно той же базе данных МАГАТЭ, модульные реакторы американской компании Westinghouse мощностью в 600 и 330 мегаватт находятся на базовой проектной стадии.

Проекты на разных стадиях разработки

Коротко – о других проектах, находящиеся на той или иной стадии проектирования и разработки.

Канада

Darlington, 300 мегаватт, подготовительные работы запланированы до 2031 года, строительство – до 2035-го.
Bruce C Nuclear Project, Energy Alberta – оба проекта представляют собой серию модульных энергоблоков суммарной мощностью 4800 МВт, оба находятся этапе обсуждений и выбора участка.

Чехия

В июле 2025 года государственный энергетический оператор ČEZ и дивизион модульных энергоблоков корпорации Rolls‑Royce подписали соглашение о начале предварительных работ (Early Works Agreement) для подготовки территории для будущей станции у поселка Темелин (там же, где расположена действующая АЭС по советско-российскому проекту ВВЭР-1000).

Франция

На стадии разработки находятся реакторы Cal30 компании Calogena мощностью в 30 мегаватт, и реактор Jimmy мощностью в 20 мегаватт. Реакторы предназначены для центрального отопления с попутным производством электроэнергии. Заявки находятся на рассмотрении регулирующих органов во Франции и Финляндии.

Южная Корея

SMART100 (110 МВт). В сентябре 2024 года проект был одобрен национальным регулятором.
i-SMR (4 модуля по 170 МВт). Решение об утверждении проекта ожидается в начале 2026 года, а его ввод в коммерческую эксплуатацию, по прогнозам правительства Кореи, запланирован на 2033 год.

Британия

В 2025 году регулятор выбрал проект Rolls Royce для национальной программы модульных реакторов. В настоящее время проект проходит финальный этап согласования, завершить который планируется к концу 2026 года.

Резюме

Следует учитывать, что проектам, находящимся на стадии разработки, обычно требуется от одного до нескольких лет для прохождения национальных процедур согласования, затем — дополнительное время для рассмотрения на уровне МАГАТЭ. Лишь после этого начинается этап подготовки и строительства, который также занимает несколько лет.

Справочно

Напомним, в 2023 году "Росатом Сервис" (часть корпорации "Росатом") и ЗАО "Армянская АЭС" подписали соглашение о продлении срока эксплуатации Армянской АЭС до 2036 года. Работы по повторному продлению срока эксплуатации станции уже в процессе. До завершения работы действующей станции власти страны хотят построить и ввести в строй новую АЭС. На днях премьер-министр Армении Никол Пашинян, выступая в парламенте, заявил, что срок службы действующей АЭС может быть продлен до 2046 года.
Параллельно Армения вела переговоры о строительстве новой атомной станции с потенциальными поставщиками из России, США, Франции, Китая и Южной Кореи. Во время встречи в Ереване с вице-президентом США Джеймсом Дэвидом Вэнсом премьер-министр Никол Пашинян заявил о достигнутых договоренностях по проекту модульной АЭС. По итогам переговоров стороны подписали соглашения о сотрудничестве в сфере атомной энергетики.
Армянская атомная электростанция - Sputnik Армения, 1920, 11.02.2026
Если Армении и экспериментировать с SMR, то в связке со строительством мощной АЭС: эксперт
9 февраля американский вице-президент Джей Ди Вэнс по итогам визита в Армению заявил, что США поставят Армении малые модульные реакторы в рамках меморандума по ядерной энергетике. Вэнс также назвал сумму проекта - $9 млрд: $5 млрд за строительство малых модульных реакторов (SMR) и $4 млрд — за поставки топлива и обслуживание реакторов (в долгосрочной перспективе).
